我們平時常說的鋼結構防火涂料工程驗收,包括鋼結構防火涂料工程專項檢測和鋼結構防火涂料工程竣工驗收。
1.鋼結構防火涂料工程專項檢測
鋼結構防火涂料工程專項檢測由相應資質的第三方檢驗機構現場完成。所需資料包括:
鋼結構防火涂料工程委托檢測合同;
設計圖紙、相關設計文件;
鋼結構防火涂料型式檢驗報告或型式試驗報告及出廠合格證;
鋼結構防火涂料施工方案。
鋼結構防火涂料工程專項檢測完成后,檢測單位會出具鋼結構工程專項檢測報告。
2.鋼結構防火涂料工程竣工驗收
鋼結構防火涂料工程竣工驗收一般先于建筑工程整體質量驗收。并同建筑工程消防驗收(備案)一并進行。

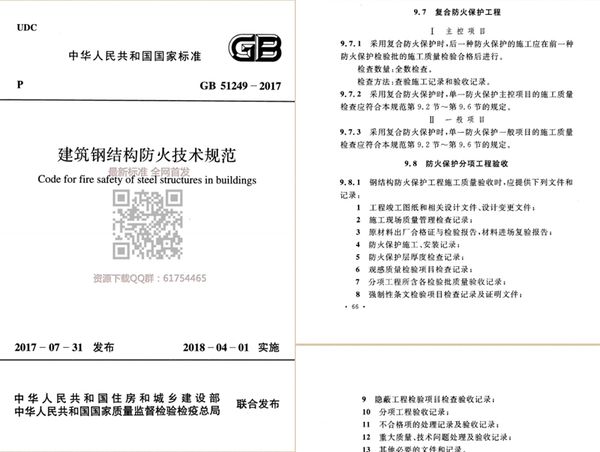

按照住房和國家城鄉建設部和國家質量監督檢驗檢疫總局2017年7月31日聯合發布、2018年4月1日實施的國家標準GB51249-2017《建筑鋼結構防火技術規范》,鋼結構防火保護工程施工質量驗收時,應提供下列文件和記錄:
工程峻工圖紙和相關設計文件、設計變更文件;
施工現場質量管理檢查記錄:
原材料出廣合格證與檢驗報告,材料進場復驗報告:
防火保護施工、安裝記錄;
防火保護層厚度檢查記錄:
觀感質量檢驗項目檢查記錄;
分項工程所含各檢驗批質量驗收記錄:
強制性條文檢驗項目檢查記錄及證明文件;
隱蔽工程檢驗項目檢查驗收記錄:
分項工程驗收記錄;
不合格項的處理記錄及驗收記錄;
重大質量、技術問題處理及驗收記錄;
其他必要的文件和記錄。

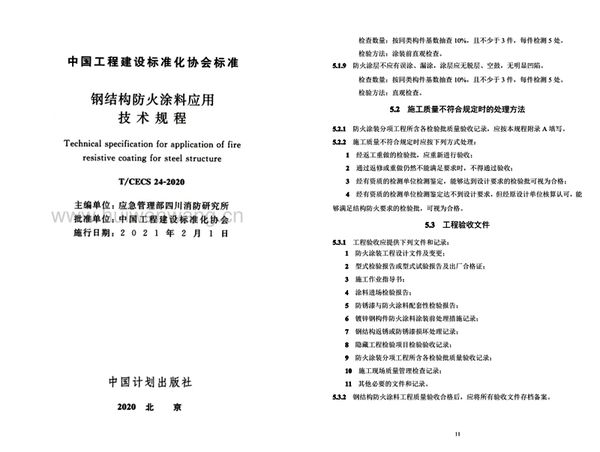

按照中國工程建設標準化協會發布的*新文件(《T/CECS24-2020鋼結構防火涂料應用技術規程》,工程驗收應提供下列文件和記錄:
防火涂裝工程設計文件及變更;
型式檢驗報告或型式試驗報告及出廠合格證;
施工作業指導書;
涂料進場檢驗報告;
防銹漆與防火涂料配套性檢驗報告;
鍍鋅鋼構件防火涂料涂裝前處理措施記錄;
鋼結構返銹或防銹漆損壞處理記錄;
隱藏工程檢驗項目檢驗驗收記錄;
防火涂裝分項工程所含各檢驗批質量驗收記錄;
施工現場質量管理檢查記錄;
其他必要的文件和記錄。
