根據《建筑鋼結構防火技術規范GB51249-2017》、《鋼結構防火涂料應用技術規程》T/CECS24-2020等標準,在對非膨脹型鋼結構防火涂料工程驗收的過程中,經常發現一些諸如非膨脹型鋼結構防火涂料涂裝薄厚不均、顏色不均、裂縫、空鼓、表面粉化等質量通病。下面針對這些質量通病、通病產生的原因以及相關的預防措施進行分析,與大家進行交流、學習。
一、非膨脹型鋼結構防火涂料涂裝的質量通病
?。ㄒ唬┩庥^質量方面的通病

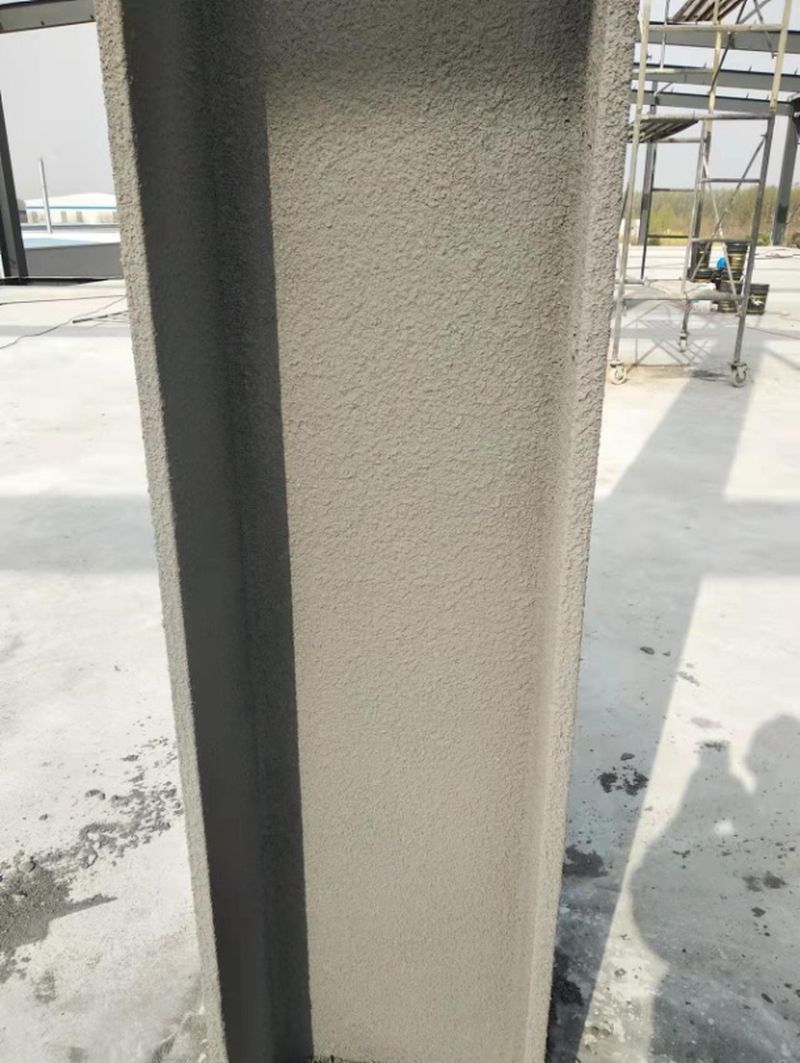

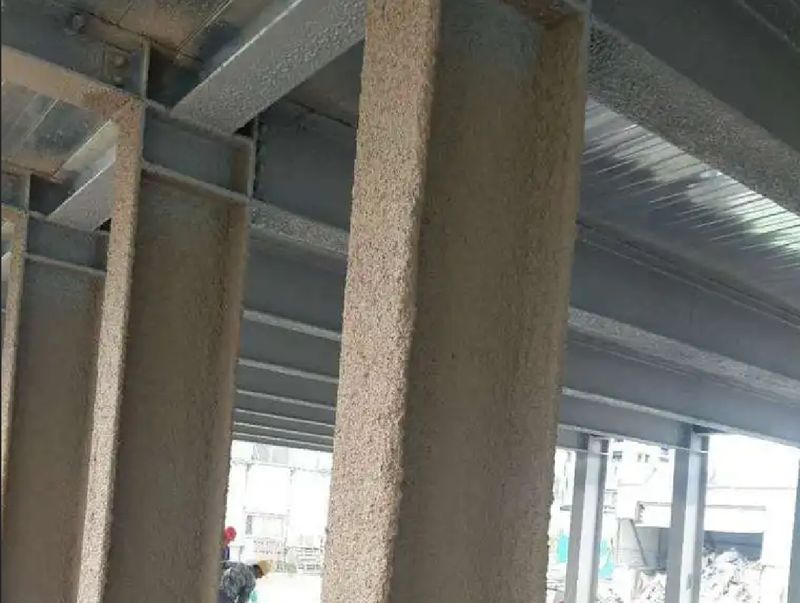

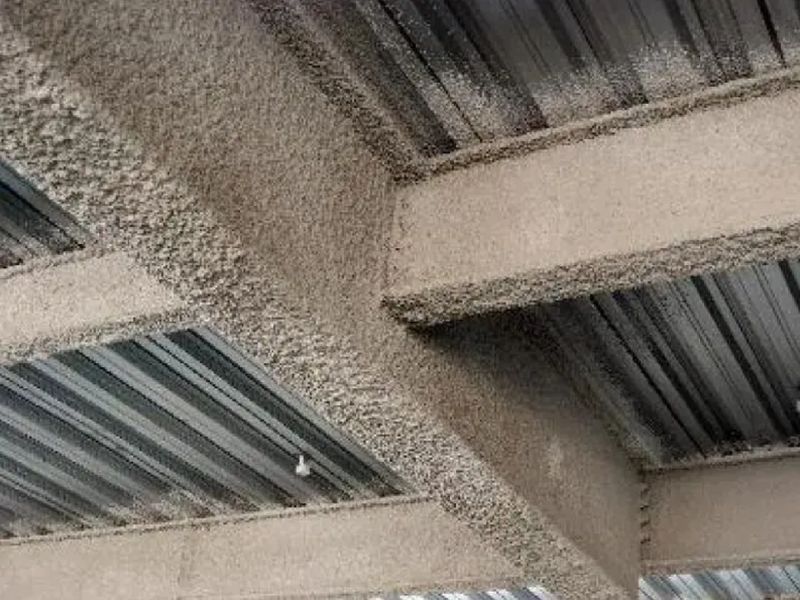

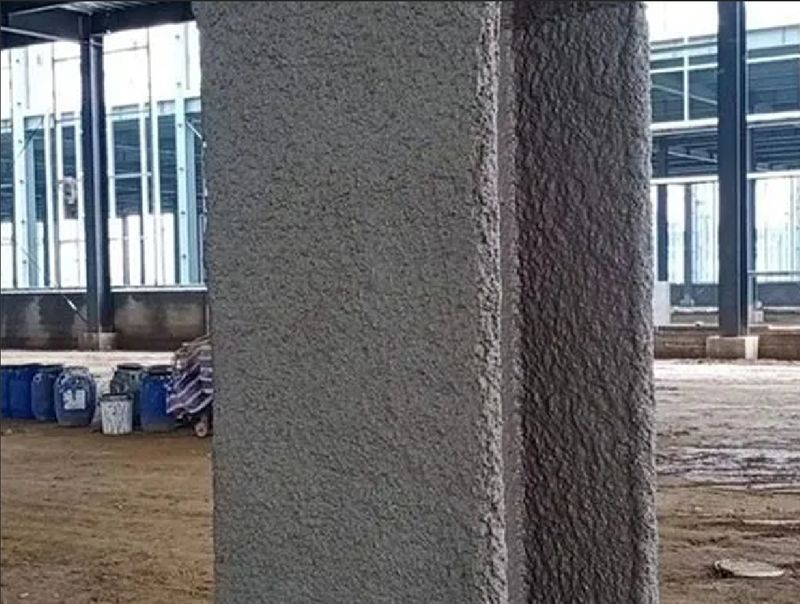

防火涂料涂層顏色不均勻,致使表面顏色深淺不一。防火涂料涂層厚度不均勻,尤其是不同構件之間差異較大,相差1~3mm,甚至更大。涂層表面有明顯的乳突或流墜,局部不平整。
(二)影響耐火性能的通病
1.涂層開裂和起皮,嚴重影響構件的耐火性能。
2.涂層與構件表面形成空鼓,用榔頭輕擊,會發出空響聲,涂層容易自然成塊并脫落。
二、非膨脹型鋼結構防火涂料的質量通病產生的原因
?。ㄒ唬┦┕すに嚨脑?/p>
1.非膨脹型鋼結構防火涂料需噴(抹)涂多遍,應根據耐火等級和涂層厚度的不同而定,少則2~3遍,多則可達5~10遍。施工中未按預定方案流水作業,造成多涂或漏涂,導致涂層厚度不均勻。
2.尤其鋼柱部位因為耐火等級要求高,涂層較厚。要求在刷涂2-3遍之前掛網時,網片固定不規整、不牢固,都會使造成完工時露網絲或進度嚴重不均。
3.涂刷的涂膜過厚,施工環境溫度不宜,濕度過大或雨天施工,稀釋劑揮發太快,造成涂料流動性能差。
4.涂刷工具選用不當,抹刀表面銹蝕或余料硬化,導致抹面不夠光滑。
5.涂料中稀釋劑摻量過多,降低了涂料正常施工粘度,涂料不能附著在鋼梁或涂層表面。
6.一次涂裝過厚或未涂均勻,稀釋劑已發揮,造成涂層過早干燥固化。
?。ǘ┐胧┎划?dāng)?shù)脑?/p>
基層潮濕,灰塵、油污等異物未清除干凈。噴槍壓力不夠、或走速過快導致界面劑厚度不夠、粘接不牢。
(三)材料的原因
1.涂料中含重涂料太多,顏料研磨不均勻,涂料濕潤性能不良。
2.涂料中混入泥砂等雜物,涂刷中形成結塊。
3.防火涂料粘結強度不夠,不能與基層附著,或附著力太小。
4.基層膩子膠性太小,遇潮濕,表面會開裂、起皮。
三、防治措施
?。ㄒ唬┗滋幚砑把a漆
鋼結構防火涂料涂裝前,必須清除一切污垢,去除油脂、浮塵、泥漿等雜物,并用壓縮空氣吹干。鋼結構在擱置、運輸、裝配期間產生的碰撞、磨擦等原因產生的損壞,必須進行徹底的打磨除銹及底漆、中間漆的修補。焊縫部位的補漆應在焊縫打磨合格后進行,表面除銹經檢查符合施工要求,基底處理作為隱蔽工程,必須填寫隱蔽工程驗收單,交監理或業主驗收合格后方可進行防火涂料的施工。
?。ǘ┎牧险{(diào)配
1.底層拉毛料的拌和:應用低速強制拌機拌和,先加水再加粉料攪拌,控制攪拌時間,攪拌時間5~10分鐘為宜,料漿均勻經觀感檢查合格后即可使用。
2.底層拉毛料的配比為
防火涂料:膠:水=3:1:2.5;采用砂漿攪拌機攪拌均勻,然后噴涂在鋼結構的表面,厚度達到2.5~3.5mm。
3.后續用料的配比為
防火涂料:膠水:水=1:0.05~0.06:1(重量比)誤差應控制在±0.2kg,在攪拌機中攪拌5~10分鐘形成均勻厚漿狀。
使用時間:料漿隨拌隨用,常溫下(20℃)應在3小時內用完,天氣炎熱或干燥的條件下時間應更短,切忌將料漿存放過長后加水?dāng)嚢柙偈褂谩?/p>
?。ㄈ┦┕l件
非膨脹型防火涂料施工過程中需專人做好每日溫度與濕度的數據記錄,在現場需配備溫度計及濕度儀。在極度寒冷或炎熱條件下,應創造必要技術條件,防止涂層失水過快或涂層內水分結冰。施工時宜環境要求如下:
1.環境的持續溫度在0~38℃之間;
2.環境的濕度要低于85%;
3.構件表面有結露時不宜作業。
(四)施工工藝
1.施工前應檢查需涂裝防火涂料的鋼構件的表面是否干凈,以確保鋼材基面的清潔與干燥。
2.非膨脹型防火涂料施工分為基層打底及面涂層施工,打底采用噴涂方式,面層涂料采用抹涂加噴涂施工方式。

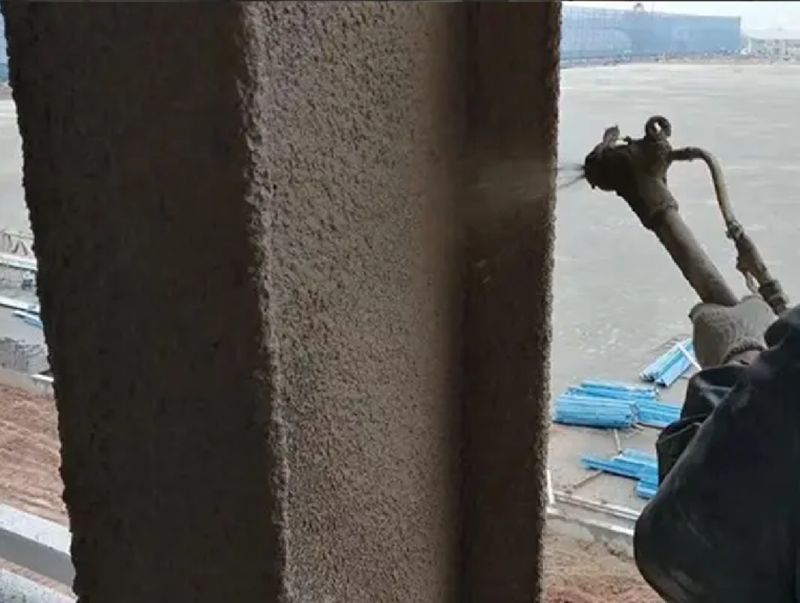

3.表面打底:鋼材表面打底料宜用斗式噴槍,噴咀直徑中5mm左右,配以0.4~0.6Mpa以上的空氣壓力進行施工,涂層厚度控制在3.5mm左右。
4.因鋼柱涂層較厚,噴(抹)涂時為保證達到厚度要求及確保質,應噴(抹)涂第二遍后掛一層網,干燥后再進行后續噴(抹)涂。

5.在施工過程中,施工人員應用帶有刻度的探針隨時檢驗涂層厚度,涂層厚度應達到設計要求的耐火極限所對應的厚度,非膨脹型鋼結構防火涂料±3um,外表應平整,無起層、發泡脫落等缺陷。
四、整治措施
(一)平整度的治理措施
1.為更好的保證鋼柱的垂直度、平整度應根據柱子直徑及涂層厚度,可以設計制作套模。
2.對于鋼梁的平整度的控制,則可以采用1m長標尺來進行控制檢驗。
?。ǘ┛展?、起皮、裂縫的處理方式

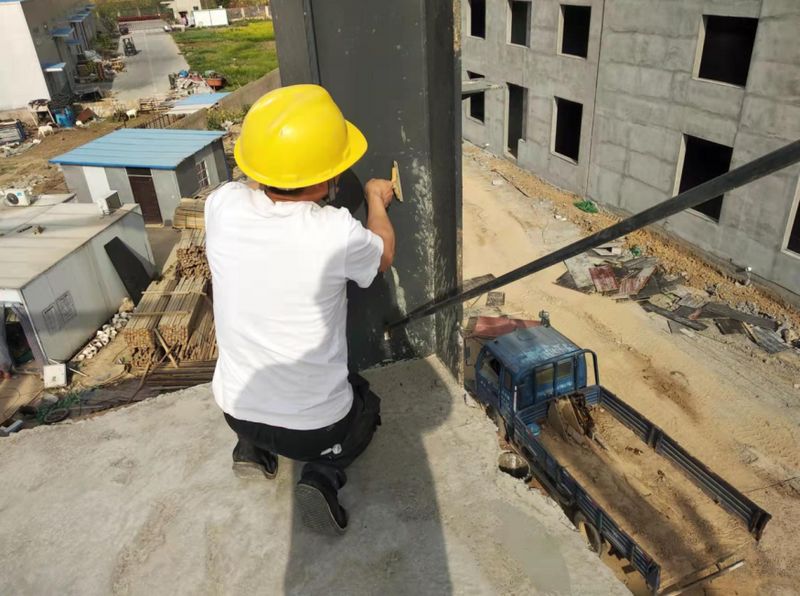

1.空鼓一般可以用抹刀鏟挖后進行修補抹平。
2.起皮、裂縫視深度面積大小,可以采用重新噴涂進行修補。
總之,要控制防火涂料的施工質量,首先要控制原材料的質量,原材料質量不合格、配合比問題、界面劑厚度及粘結度等問題等都是質量不合格的原因,防火涂料質量得不到保證,就不能很好地保護鋼結構。防火涂料的施工質量是鋼結構防火安全的重要保證。要保證質量良好的施工工藝,標準的施工流程以及嚴格的監管是保證。同時工人的素質培養也是一大先決條件。重要的其實就是要提高從業人員的重視程度,使其充分認識到防火涂料對于鋼結構的重要性,明白該如何去操作,作業過程中嚴格施工工藝和手法,以免到時候造成質量問題再返工。
