現實工程中,由于鋼結構工程防火涂料項目包含在鋼結構分部分項工程中,所以業主或鋼結構施工單位(甲方)一般要求鋼結構防火涂料施工單位報價時有二種方式,一種清單項目綜合單價報價或清單報價,另一種是全花費綜合單價報價或全花費綜合報價。本文著重分析鋼結構防工程火涂料項目全花費報價。
一、全花費綜合單價的確定
1、根據消耗量的指標和生產要素的單價確定計算基礎。
2、結合施工現場情況和擬定的施工方案確定完成各清單項目實際應發生的工程內容,并根據工程量清單中的項目特征描述分析每一清單項目的工程內容。
3、根據所選定額的工程量計算規則計算工程內容的工程數量與清單單位的含量,其中清單單位含量等于每一計量單位的清單項目所分?jǐn)偟墓こ虄?nèi)容的工程數量。
4、計算每一計量單位的清單項目所需的人工、材料、機械消耗量。
(1)人工費一般包括基本工資、工資性補貼、生產工人輔助工資、職工福利費和生產工人勞動保護費5部分,一般可按綜合工種和細分工種兩類進行計算。
人工費=∑(工日消耗量×日工資單價)
日工資單價=[生產工人平均月工資(計時、計件)+平均月(獎金+津貼補貼+特殊情況下支付的工資)]÷年平均每月法定工作日。
(2)材料費一般包括材料原價(或供應價格)、材料運雜費、運輸損耗費以及采購保管費等。
材料費=∑(完成單位清單項目所需各種材料、半成品的數量×各種材料、半成品單價)
材料單價=[(材料原價運雜費)×〔1+運輸損耗率(%)〕]×[1+采購保管費率(%)]
?。?)機械使用費一般包括機械作業所發生的機械使用費以及機械安拆費和場外運費等。
機械使用費=∑(施工機械臺班消耗量×機械臺班單價)
機械臺班單價=臺班折舊費+臺班大修費+臺班經常修理費+臺班安拆費及場外運費+臺班人工費+臺班燃料動力費+臺班養路費及車船使用稅
5、計算管理費以及利潤。
(1)管理費=人工費+材料費+機械使用費)×管理費費率(%);
?。?)利潤=(人工費+材料費+機械使用費+管理費)×利潤率(%)。
6、計算措施費
措施費=安全文明施工費+其它措施費
安全文明施工費是必須的費用。安全文明施工費=人工費×5.03%
其它措施費包括:二次搬運費、環境保護費、夜間施工費、冬雨季施工措施費、大型機械拆裝費、降水費、支模費、腳手架費、已完工程保護費。對于防火涂料涂裝項目來說,這方面費用很少,可按工程實際估算,也可以不計。
7、計算規費
規費包括:工程排污費、社會保障費、住房公積金等,對于防火涂料涂裝工程來說,這方面費也可以不計。
8、計算稅金
稅金=[(人工費+材料費+機械使用費+管理費+及利潤)+措施費+規費]×9%
9、整合計算全花費綜合單價(含稅)
總花費綜合單價=[(人工費+材料費+機械使用費+管理費+及利潤)+措施費+規費]×(1+9%)
例如:《×××項目鋼結構工程防火涂料涂裝施工總花費綜合單價分析表》見下圖:
10、*后計算含稅全花費綜合單價
二、鋼結構防工程火涂料項目全花費綜合報價

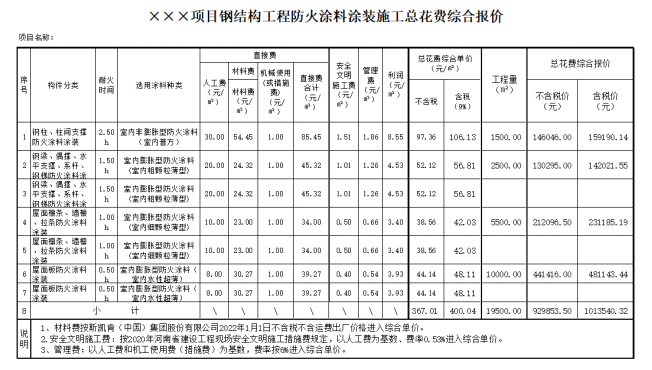

鋼結構防工程火涂料項目全花費綜合報價,為各種構件的工程量與相對應的全花費綜合單價的乘積。如《×××鋼結構工程防火涂料涂裝施工總花費綜合報價表》,見下圖:
