項目鋼結構防火涂料施工組織設計
發布者:斯凱肯  發布時間:2022-08-05   瀏覽量:4905次


一、編制依據

圖片2

本工程施工措施編制依據如下:

1、本施工措施是根據下列文件、圖紙、工程法規、質量檢驗評定標準等依據編制而成。

1)                               施工圖紙;

2)國家有關建筑工程法規、規范與文件;

3)建筑施工安全檢查標準JGJ59—2011;

4)本公司ISO9002國際質量體系、《質量手冊》、《程序文件》、《技術標準》及擁有的技術力量;

2、本施工措施遵守的有關規范、標準:

1)《工程測量規范》GB50026—2020;

2)《鋼結構設計規范》GBJ50017—2017;

3)《鋼結構工程施工質量驗收規范》GB50205—2020

4)《建筑鋼結構防火技術規范》GB 51249-2017

5)《鋼結構防火涂料應用技術規程》CECS24-2020

6)《建筑施工高處作業安全技術規范》JGJ80—2016;

《施工現場臨時用電安全技術規范》JGJ46—2019;

二、工程概況

本工程名稱為                               ,建設地點為                       ;建設單位是                          。

本工程為          結構,鋼結構主體,建筑高度為     m,屋面網架高度為      m;總建筑面積       ㎡,建筑基底面積      ㎡。本工程鋼結構防火涂料涂裝部分具體包括:                                                                     。本工程防火等級為   級,要求耐火極限為:鋼梁      h,鋼柱      h,其他構件      h。其他構件包括:                                  次要構件。

圖片3

三、質量目標:

本工程要求產品合格率100%

產品優良率95%以上

.施工準備

1.組織有關工程管理和技術人員對鋼結構防火要求進行分析、研究。查找有關規范、圖集,做好充分技術準備。

2.根據施工圖紙結合本單位的設備和技術條件、材料的性能,制定出防火涂裝施工方案,并提出材料計劃。

3.對防火涂裝工程所使用的機械和檢測設備的性能進行檢驗,保證施工過程中各種設備的工作狀態良好,使用功能齊全。

4.鋼結構防火涂裝工程所使用的材料除應有出廠合格證和檢驗報告。

5.在防火涂料進場后按照規范要求進行粘結強度和抗壓強度、防火涂料與鋼結構防腐涂料相容性試驗,試驗結果合格后方可使用。

6.在防火施工前,應對各工序的施工人員進行必要的崗位培訓,并對其進行技術、質量、安全交底,預防發生安全和質量事故。

7.防火涂裝前,應對底漆、中間漆、面漆的涂層厚度及漆膜完整程度進行檢查驗收,對不合格部位認真修復、完善。油漆涂層驗收合格后才能進行防火涂料涂裝。

五.施工組織及進度安排

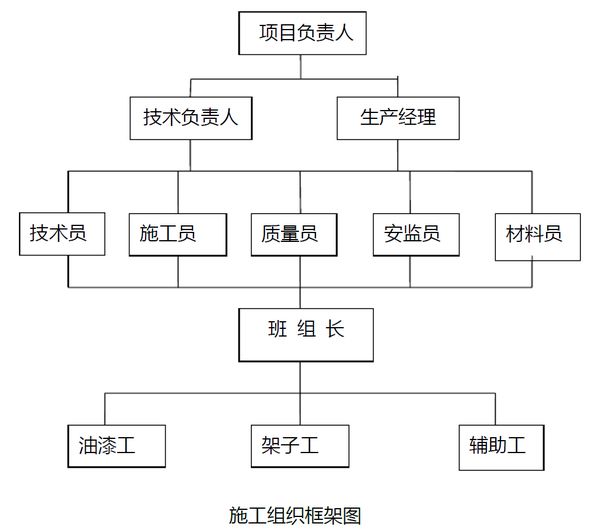

施工組織架構圖

圖片4



進度安排的總體原則是:合理安排,精心組織,有序施工,確保工期。鋼結構防火涂裝工程按照鋼結構總體工期計劃,安排好施工進度,組織好施工人員,具體進度計劃見施工進度計劃表。



圖片5



六.勞動力計劃

防火涂裝工程施工勞動力計劃(見防火涂裝工程施工勞動力計劃表)

圖片6



七.主要施工機械設備

主要施工機械設備(見主要施工機械設備表)



圖片7



八、過程檢驗和試驗計劃

根據國家標準《建筑鋼結構防火技術規范》GB 51249-2017、《鋼結構防火涂料應用技術規程》CECS24-2020、《鋼結構工程施工質量驗收規范》GB50205-2020對本工程防火涂料材料進場和防火涂裝過程進行檢驗和控制。

1、原材進場檢驗

鋼結構防火涂料進廠時,產品質量應符合有關標準規定,并應附有涂料品種名稱、技術性能、制造批號、貯存期限和使用說明。此外,還必須有國家檢測機構的耐火極限檢測報告和理化性能檢測報告,必須有防火監督部門核發的認證證書和廠家產品合格證。

經業主及監理同意本工程使用“斯凱肯(中國)集團股份有限公司”生產的“華意”、“斯凱肯”牌防火涂料,根據“應急管理部消防產品合格評定中心”出具的該品牌產品的“產品型式認可證書”,本工程鋼柱耐火極限為3小時選用“華意”牌室外非膨脹型防火涂料(涂層厚度 33 mm)、鋼梁耐火極限為2小時選用 “華意”牌室內膨脹型防火涂料(涂層厚度 3.3 mm)、其他鋼構件選用“華意”牌室內膨脹型防火涂料(涂層厚度 2.0 mm)。

2、工程檢驗

根據《鋼結構工程施工質量驗收規范》GB50205-2020要求做好檢驗批的劃分,制定檢驗批、分項工程檢驗計劃,嚴格執行檢驗批、分項、分部工程檢驗。本工程防火涂料涂裝按照樓層劃分為4個檢驗批,1個防火涂料涂裝分項工程。

3、材料進場檢驗和試驗

根據《鋼結構工程施工質量驗收規范》GB50205-2020要求,防火涂料應進行粘結強度和抗壓強度試驗。本工程膨脹型防火涂料用量小于100噸,抽樣檢測一次粘結強度;非膨脹型防火涂料用量小于500噸,抽樣檢測一次粘結強度和抗壓強度。

九.防火涂料的施工方法

本工程鋼結構重量大、安裝高度較高、耐火極限要求高,防火涂料的施工存在一定難度。鋼梁等采用膨脹型防火涂料次要構件,選擇先在地面進行涂裝,安裝后再進行補涂的施工方法。鋼柱防火涂裝選擇全部安裝就位后再進行施工的方法。

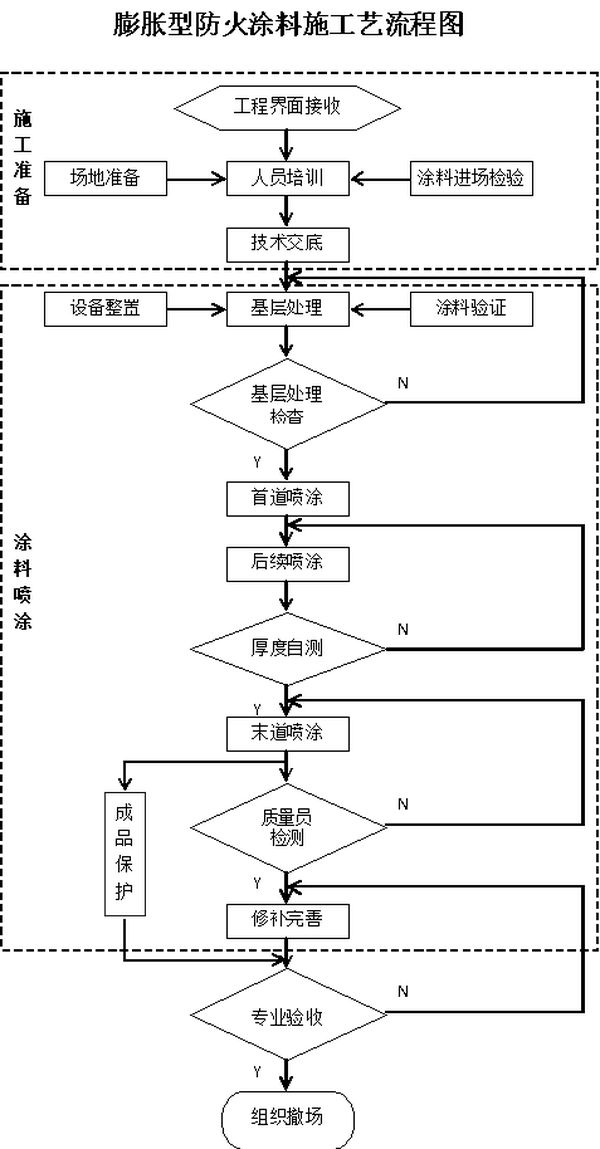

(一)膨脹型防火涂料施工方法

1.本工程膨脹型防火涂料采用單組份裝膨脹型涂料。膨脹型防火涂料涂裝方法為刷涂施工。防火涂料涂裝前,前道防腐工序應施工完畢,且應符合相關標準和設計要求。對于漆膜損壞部位或漏刷部位應按要求補齊底漆、中漆、面漆。施工前,鋼結構應驗收合格。

2.待基材表面防腐漆膜干透后,清除防腐漆表面塵土等污物后可涂刷防火涂料,若出現溶劑咬底現象可選用膨脹型鋼結構防火涂料界面底料,涂裝厚度一般為50-60μm.底料干率需根據氣候進行調整,一般在12-24小時,實干后再涂裝膨脹型鋼結構防火涂料。

圖片8

3.防火涂料使用前應用電鉆攪拌器攪拌均勻。如覺過稠可加入適量的專用稀釋劑,使用比例應控制在10%以內。溶劑型防火涂料用專用稀釋劑稀釋,且不能任意用其他稀釋劑稀釋。

4.施工前應先做樣板,確認樣板無任何異常后,再進行大面積施工。施工時,為保證附著力,**遍涂層厚度應<40μm,待涂層干透后再涂下一遍,以后每遍涂層厚度應<50μm,直至厚度達到設計要求。操作者應攜帶測厚針檢測涂層厚度,確保涂層厚度符合規范要求。

5.當?shù)讓雍穸确显O(shè)計規定,并基本干燥后,方可施工面層。面層一般涂飾1-2次,面層施工應全部覆蓋底層,顏色均勻、輪廓清晰、搭接平整,涂層表面有浮漿或裂紋寬度不應大于0.5mm。

6.施工過程中或涂層干燥前,施工環境溫度應保持在-5-38℃,相對濕度不大于85%,現場通風狀況良好,遇大風、陰雨天或構件表面結露時不宜施工。

7.未用完的涂料硬密封保存,以備再用。

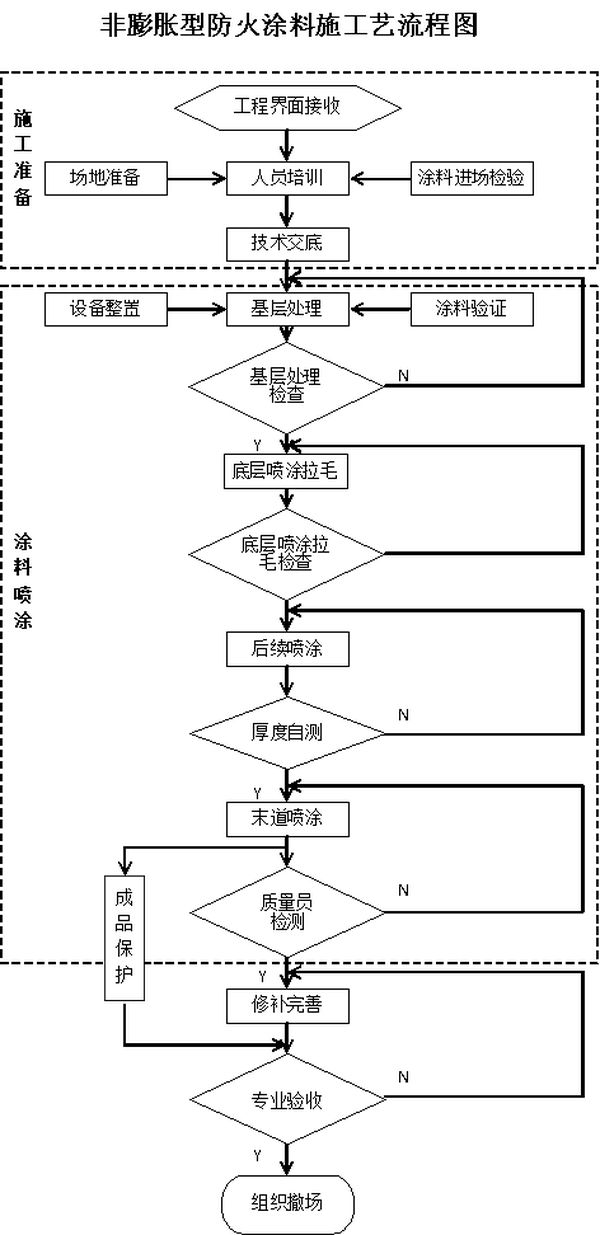

(二)非膨脹型防火涂料施工方法

1.待基材表面防腐漆膜干透后,清除防腐漆表面塵土等污物后可涂刷防火涂料。

2.本工程非膨脹型鋼結構防火涂料采用壓送式噴涂機噴涂,空氣壓力為0.4-0.6MPa,噴槍口直徑為6-10mm。鋼柱防火涂料施工時,一層在地面搭設組合腳手架作為工作平臺。二層以上在樓面上搭設組合腳手架作為作業平臺。

圖片9

3.非膨脹型防火涂料配料時應嚴格按照配合比加料或稀釋劑,并使稠度適宜,當班使用的涂料應當班配制。

4.非膨脹型防火涂料應分遍施工,必須在前一遍基本干燥或固化后,再涂裝下一遍。**道涂裝應薄些,控制在0.5-0.8mm,以后每道涂裝厚度為0.9-1mm,涂裝間隔為12-24小時(根據環境氣候不同需要可隨時調整)。

5.施工溫度在5℃以上為宜,在涂裝和干燥固化期間應避免雨水沖淋,干燥固化時間為48-96小時。

6.涂層應剔除乳突,表面應平整,涂層干燥固化不好,粘結不牢或粉化、空鼓、脫落時,應鏟除重新涂裝。

十、防火涂料驗收

(一)膨脹型鋼結構防火涂層質量驗收標準:

1.涂層厚度符合設計要求。

2.無漏刷、脫粉、明顯裂縫等。如有個別裂縫,其寬度不大于0.5mm.

3.各涂層間應粘結牢固,無脫層、空鼓等情況。

4.顏色與外觀符合設計規定,輪廓清晰,接茬平整。

(二)非膨脹型鋼結構防火涂層質量驗收標準:

1.涂層厚度符合設計要求。如厚度低于原定標準,但必須大于原定標準的85%,且厚度不足部位的連續面積的長度不大于1m,并在5m范圍內不再出現類似情況。

2.涂層應完全閉合,不應露底、漏涂。

3.涂層不宜出現裂縫,如有個別裂縫,其寬度不大于0.5mm.

4.各涂層間應粘結牢固,無脫層、空鼓好松散等情況。

5.涂層表面應無乳突。母線不直度好失圓度允許偏差不應大于8mm。

(三)工程驗收所需的技術資料:

1.國家檢測機構的耐火極限檢測報告和理化性能檢測報告。

2.產品抽樣檢測的粘結強度和抗壓強度等檢測報告。

3.產品的合格證。

4.施工過程中,現場檢查記錄和重大問題處理意見與結果。

5.工程變更記錄和材料代用通知單。

6.隱蔽工程中間驗收記錄。

7.工程竣工后的現場記錄。

十一、安全施工措施

1.施工現場設安全監理進行現場安全措施的落實與管理,對現場施工人員、現場機械設備及現場用電進行統一管理。要求參加施工的特工作業人員必須是經過培訓,持證上崗。施工前對所有施工人員進行安全技術交底。進入施工現場的人員必須戴安全帽、穿防滑鞋,高空作業必須系好安全帶。

2.作業前應對使用的工具、機具、設備進行檢查,安全裝置齊全有效。

3.使用組合腳手架前對腳手架是否穩固進行驗收,經檢查無誤,進行操作。人員到達操作面以后必須先將安全帶掛好,在進行施工作業。高處作業使用的工具,材料應放在安全地方,禁止隨便放置。

4.施工現場的機電設備、閘箱,應有可靠的防雨措施。電器操作必須由**人員進行,嚴禁非**人員操作。

6.安全設施有專人按規定統一設置,其他人不得隨意拆動。因工作需要須拆動時,要經過有關人員允許,事后要及時恢復,安全員要認真檢查。

7.搞好安全用電,所有用電設備的拆除及現場照明均由**電工擔任,使用的電動工具,必須安裝漏電保護器。

8.重點把好高空作業關,工作期間嚴禁喝酒及打鬧,手持工具應系好安全掛繩,避免直線垂直交叉作業。

9.切實搞好防火,各項操作均應按規定正確使用。

10.堅持班前安全會議制度,將當日工作安排及安全注意事項進行交底。

11.定期進行安全檢查,預防和控制事故的不安全因素。
